Foxconn Subsidiary: मद्रास हायकोर्टाने ₹310 कोटींच्या वादामुळे बांधकामावर घातली बंदी

LAWCOURT
Whalesbook Logo
AuthorSiddharth Joshi|Published at:
Foxconn Subsidiary: मद्रास हायकोर्टाने ₹310 कोटींच्या वादामुळे बांधकामावर घातली बंदी

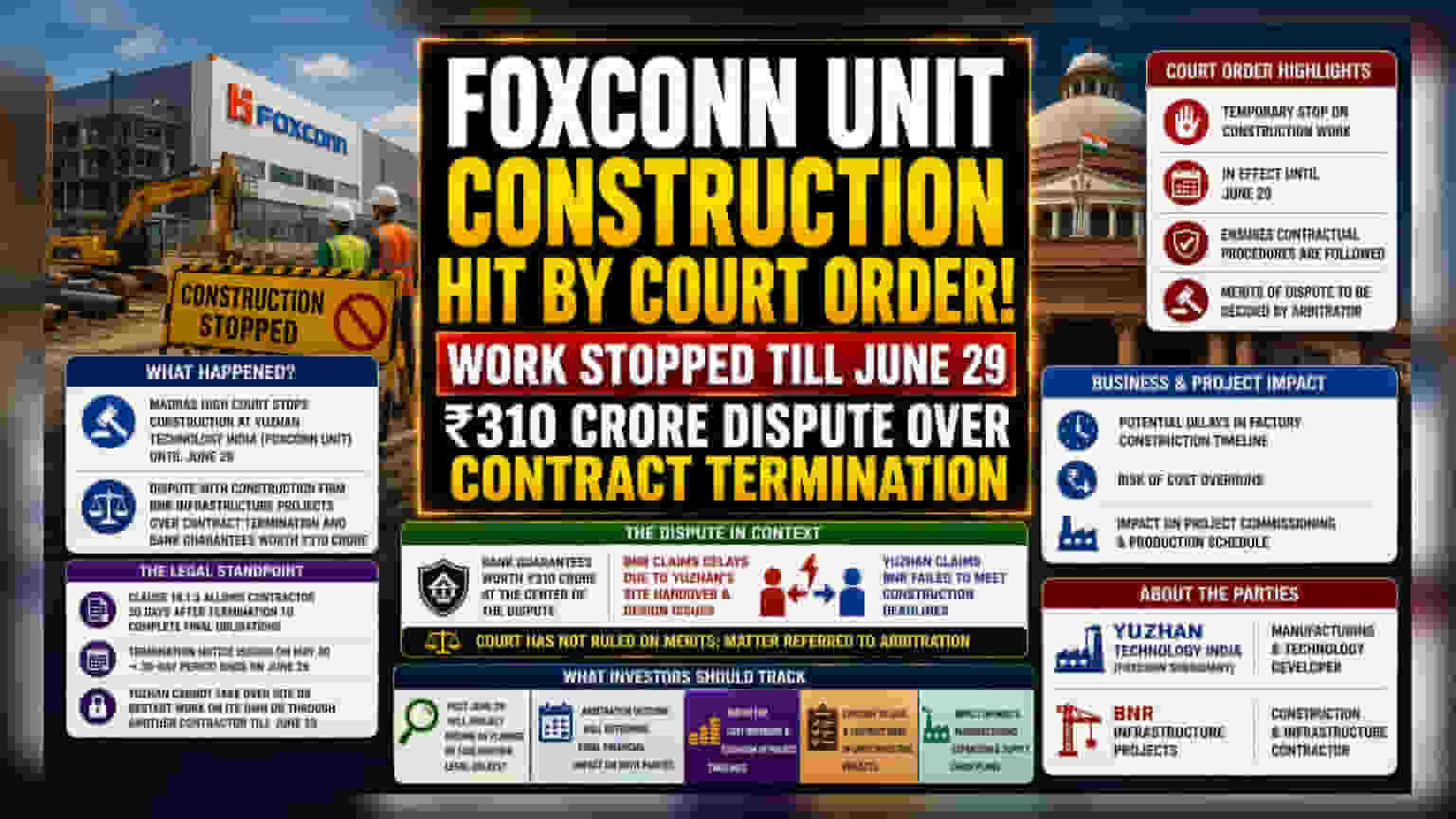

Foxconn च्या Yuzhan Technology इंडिया या उपकंपनीच्या बांधकाम प्रकल्पावर मद्रास हायकोर्टाने २९ जूनपर्यंत तात्पुरती स्थगिती दिली आहे. BNR Infrastructure Projects सोबत झालेल्या करार वादामुळे आणि ₹310 कोटींच्या बँक गॅरंटीमुळे हा निर्णय घेण्यात आला आहे.

काय घडले?

जागतिक उत्पादन क्षेत्रातील मोठी कंपनी Foxconn ची उपकंपनी असलेल्या Yuzhan Technology India च्या बांधकाम साईटवर मद्रास हायकोर्टाने तात्पुरती स्थगिती देण्याचे आदेश दिले आहेत. हा आदेश २९ जूनपर्यंत लागू राहील. Yuzhan आणि बांधकाम फर्म BNR Infrastructure Projects यांच्यातील कायदेशीर वादामुळे हा निर्णय घेण्यात आला आहे. Yuzhan ने ३० मे रोजी BNR सोबतचा करार रद्द केला होता. यानंतर BNR ने ₹310 कोटींच्या बँक गॅरंटीज (Bank Guarantees) लागू करण्यापासून कंपनीला रोखण्याचा प्रयत्न केला.

न्यायालयाचे म्हणणे?

न्यायालयाने करारातील एका विशिष्ट कलमावर लक्ष केंद्रित केले आहे, जे करार रद्द झाल्यानंतर लागू होते. न्यायमूर्ती के. कुमारेश बाबू यांनी स्पष्ट केले की, कराराच्या कलम 18.1.3 नुसार, कंत्राटदार (BNR) ला आपल्या अंतिम जबाबदाऱ्या पूर्ण करण्यासाठी ३० दिवसांचा कालावधी मिळतो. यामध्ये साईट रिकामी करणे आणि प्रकल्पाचे साहित्य व्यवस्थापित करणे समाविष्ट आहे. ३० मे रोजी करार समाप्तीची नोटीस दिल्याने, २९ जूनला हा ३० दिवसांचा कालावधी संपत नाही तोपर्यंत Yuzhan साईटचा ताबा घेऊ शकत नाही किंवा स्वतःहून किंवा दुसऱ्या कंत्राटदाराद्वारे काम सुरू करू शकत नाही, असे न्यायालयाने म्हटले आहे.

व्यवसायावर आणि प्रकल्पावर परिणाम?

मोठ्या औद्योगिक प्रकल्पांचे व्यवस्थापन करणाऱ्या कंपन्यांसाठी साईट कंट्रोल (Site Control) आणि वेळेचे पालन करणे अत्यंत महत्त्वाचे असते. करार समाप्तीवरून होणारे वाद अनेकदा प्रकल्प पूर्ण होण्यास विलंब लावू शकतात, ज्यामुळे उत्पादन युनिट सुरू करण्याच्या वेळापत्रकावर (Commissioning Schedule) परिणाम होऊ शकतो. या प्रकरणात, BNR Infrastructure Projects ने असा युक्तिवाद केला की साईट वेळेवर हस्तांतरित करण्यात आणि डिझाइन अंतिम करण्यात Yuzhan च्या अपयशामुळे विलंब झाला. दुसरीकडे, Yuzhan चा दावा आहे की कंत्राटदाराने मान्य केलेल्या बांधकाम मुदती पाळल्या नाहीत, ज्यामुळे कंपनीला शासकीय प्राधिकरणांकडून मिळणाऱ्या लाभांवर परिणाम झाला.

वादाची पार्श्वभूमी?

मोठ्या पायाभूत सुविधा आणि औद्योगिक प्रकल्पांमध्ये अनेकदा दंडनीय कलमे (Penalty Clauses) आणि बँक गॅरंटीज असलेले गुंतागुंतीचे करार समाविष्ट असतात. बँक गॅरंटीज कंत्राटदाराला नियुक्त करणाऱ्या कंपनीसाठी आर्थिक सुरक्षा म्हणून काम करतात. जर प्रकल्प उशीर झाला किंवा अर्धवट सोडला गेला, तर नियुक्त करणारी कंपनी या पैशांचा दावा करू शकते. सध्याच्या विवादात ₹310 कोटींची मोठी रक्कम गुंतलेली आहे, जी या प्रकल्पाच्या व्याप्ती दर्शवते. न्यायालयाने कराराच्या प्रक्रियेचे पालन सुनिश्चित करण्यासाठी काम थांबवले असले तरी, वादाच्या गुणवत्तेवर निर्णय घेतला जाणार नाही, कारण सखोल मुद्द्यांवर तोडगा काढण्यासाठी मध्यस्थ (Arbitrator) आधीच नियुक्त केला गेला आहे.

गुंतवणूकदारांसाठी काय महत्त्वाचे?

भारतातील औद्योगिक वाढीचे निरीक्षण करणाऱ्या गुंतवणूकदारांसाठी आणि निरीक्षकांसाठी, २९ जूननंतर या संघर्षाचे निराकरण कसे होते हे पाहणे महत्त्वाचे ठरेल. ३० दिवसांचा नोटीस कालावधी संपल्यानंतर प्रकल्प नियोजित वेळेनुसार पुन्हा सुरू होतो की आणखी कायदेशीर हस्तक्षेप आवश्यक आहे, यावर लक्ष केंद्रित केले जाईल. कारखान्याच्या बांधकामात होणारा विलंब खर्च वाढवू शकतो आणि उत्पादन वेळापत्रक पुढे ढकलू शकतो, जे मोठ्या प्रमाणावरील उत्पादन प्रकल्पांमध्ये सामान्य जोखीम आहेत. मध्यस्थी कार्यवाहीचा अंतिम निकाल दोन्ही पक्षांवरील आर्थिक परिणामांवर निश्चितपणे परिणाम करेल.

Disclaimer:This article is published for informational purposes only. While reasonable efforts are made to ensure accuracy, completeness, and timeliness, readers are encouraged to independently verify information before making any decisions based on the content. The views and information presented are subject to editorial review and may be updated without notice.
